復合土工膜壩坡防滲施工工藝探討
發布時間:2019-10-16 新聞來源:山東德旭達土工材料有限公司 瀏覽次數:

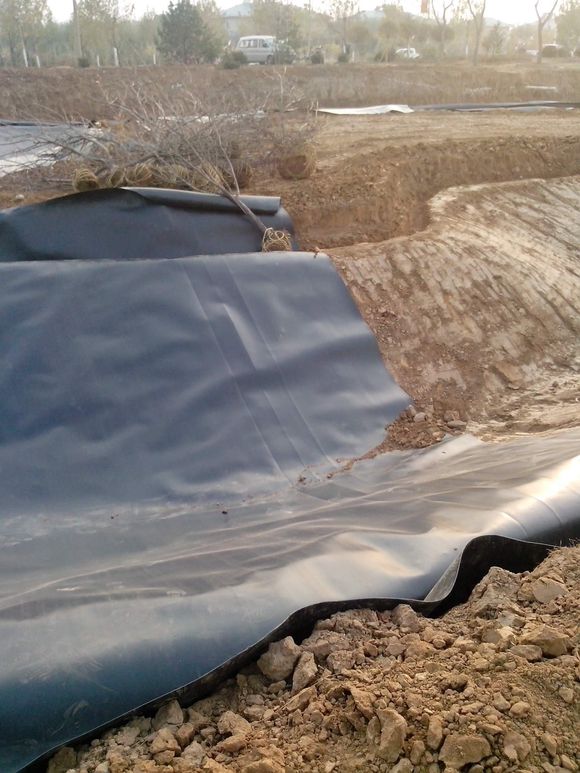

復合土工膜施工工藝流程為:防滑齒槽開挖→坡面清理→鋪墊碾壓黃粘土→清理平整→鋪設復合土工膜→拼接→回填夯實齒槽及保護層→鋪袋裝戈壁護坡(或塊石護坡)。
圍堰主體砂石料填筑至967.50m高程后,對上游坡面按1∶2進行人工整坡,成形后先鋪墊20cm厚的碾壓黃土,人工平整后,在堰頂處將復合土工膜埋入防滑齒槽內,其上部用裝土水泥袋鎮壓或包裹卵石系繩索上拉固定,順坡面橫向鋪設復合土工膜,每1.5m留一褶皺,防止下滑時拉裂土工膜,縱向每隔一定間距用木板、鋼架桿或裝土水泥袋鎮壓,以防止其滑動移位及風吹破壞。在坡腳處與截水槽伸延2m寬度的膜拼接好,土工膜接頭寬20cm,接縫處膜材采用熱楔式雙縫自動塑焊機焊接,對發現的孔洞用手工熱焊槍焊補,布材使用手提式縫合機縫合。
圍堰主體砂石料填筑至967.50m高程后,對上游坡面按1∶2進行人工整坡,成形后先鋪墊20cm厚的碾壓黃土,人工平整后,在堰頂處將復合土工膜埋入防滑齒槽內,其上部用裝土水泥袋鎮壓或包裹卵石系繩索上拉固定,順坡面橫向鋪設復合土工膜,每1.5m留一褶皺,防止下滑時拉裂土工膜,縱向每隔一定間距用木板、鋼架桿或裝土水泥袋鎮壓,以防止其滑動移位及風吹破壞。在坡腳處與截水槽伸延2m寬度的膜拼接好,土工膜接頭寬20cm,接縫處膜材采用熱楔式雙縫自動塑焊機焊接,對發現的孔洞用手工熱焊槍焊補,布材使用手提式縫合機縫合。
使用160型推土機推開截滲槽上游30m范圍河床表層淤土(厚約60cm),地面平整好后,鋪填20cm厚碾壓黃土墊層,人工清理平整后,從截滲槽至上游鋪設30m長土工膜,并與截滲墻內向上游延伸2m富余寬度的土工膜拼接好,膜上鋪填30cm厚河床淤土鋪蓋并碾壓平整,然后覆蓋河床料恢復原地面。河床截滲槽開挖時,沿槽中心線向圍堰壩肩兩岸延伸至966.50m高程,利用長臂挖掘機剝離強風化層并削坡至1∶4,開槽深1.5m,底寬2m,邊坡3∶1。鋪膜、填土等工序與截滲槽施工相同。右壩肩沿河床上游方向延伸20m,以保護防止壩肩滲漏。

【最新新聞】
- [2026-04-22]拒絕滲漏隱患!膨潤土防水毯施工適配性及核心…
- [2025-04-09]土工格柵在加筋地基中筋材的加筋機理
- [2024-05-22]人工湖膨潤土防水毯施工工藝的應用
- [2024-05-07]HDPE膜如何避免產生的雨水滲入飛灰產生滲濾…
- [2024-04-10]飛灰填埋方式結合HDPE膜協同處理填埋的飛灰…
